Calendrier

Les travaux s’organisent en 4 phases successives, dont la durée est susceptible d’évoluer en fonction des aléas du chantier.

PHASE 1 / juillet à octobre 2010

Cette première étape vise la préparation du chantier :

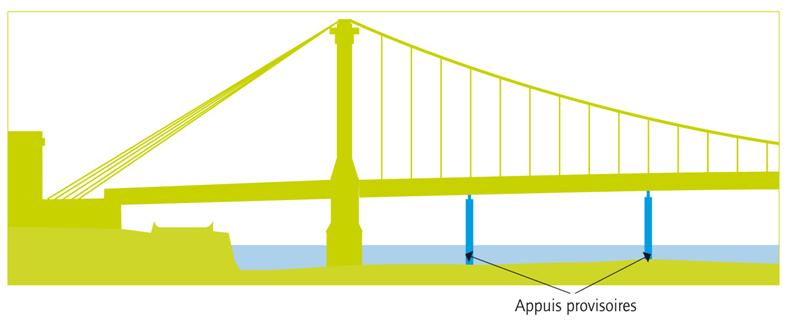

- Pose des appuis provisoires. Ces derniers sont destinés à reprendre le poids du tablier et des charges de circulation à la place des câbles qui doivent être déposés.
- Montage des accès à l’ouvrage

Durant cette période auront lieu des travaux de la Compagnie Nationale du Rhône dans l’usine hydroélectrique située en aval. Ils auront pour conséquence l’arrêt temporaire des travaux dans le Rhône durant le mois d’août.

PHASE 2 / novembre 2010 au 11 septembre 2011

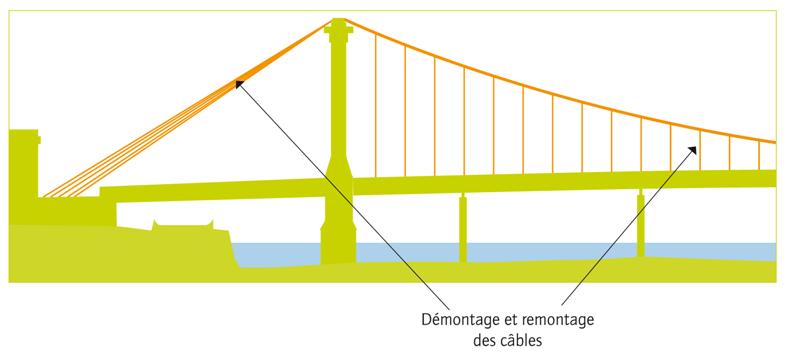

Le tablier est désormais soutenu par les appuis provisoires. Lors de cette seconde étape ont lieu les travaux de réparation du pont :
- Remplacement des câbles
- Travaux sur trottoirs
- Déviations de réseaux
Durant cette étape, France Telecom et GRDF déplaceront provisoirement leur réseau afin de permettre la réhabilitation des travaux sur le tablier et les trottoirs.

PHASE 3 / 12 septembre au 24 octobre 2011

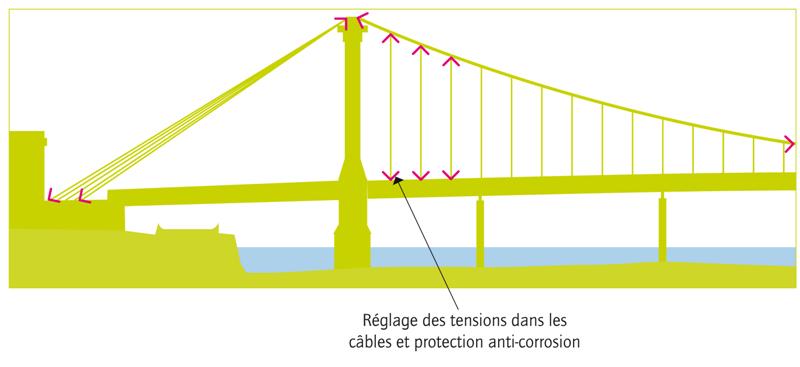

Cette étape d’un mois consiste principalement à régler et protéger les câbles :
- Réglage des tensions dans les câbles
- Protection anti-corrosion
- Poursuite des travaux sur le tablier

PHASE 4 / 24 octobre à début janvier 2012

Cette étape d’un à deux mois correspond à la finalisation des travaux :
- Fin des travaux sur tablier
- Finitions
- Démontage des accès
- Repli

PHASE 4bis / 21 novembre au 24 novembre 2011

Cette étape de quelques jours consiste à refaire les enrobés sur le pont et aux abords de l’ouvrage.
