A7 – Travaux de réparation des viaducs de Pierre-Bénite - Avancement au 25/06/2025

Les opérations coup de poing sous coupure complète de l’A7 dans le sens Marseille ⇒ Lyon se sont déroulées conformément au programme technique au mois de mai 2025.

  • Opération coup de poing n°1 : du 30/04/2025 au 04/05/2025 – Travaux d’étanchéité et d’enrobé sur le viaduc franchissant le canal navigable du Rhône (coté Marseille)
  • Opération coup de poing n°2 : du 07/05/2025 au 11/05/2025 – Travaux d’étanchéité et d’enrobé sur le viaduc franchissant le bras du Rhône (coté Lyon)

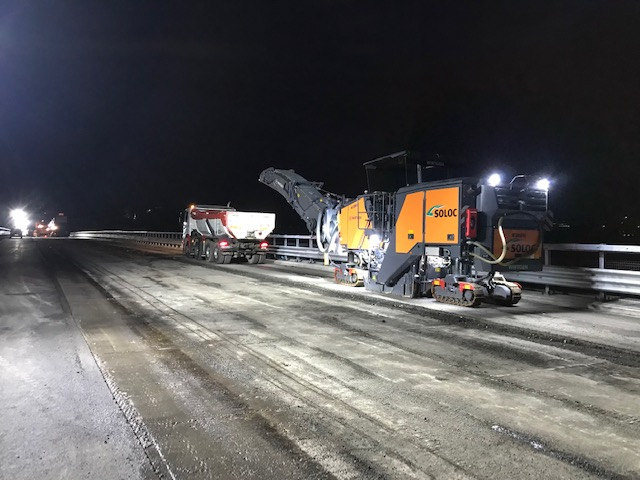

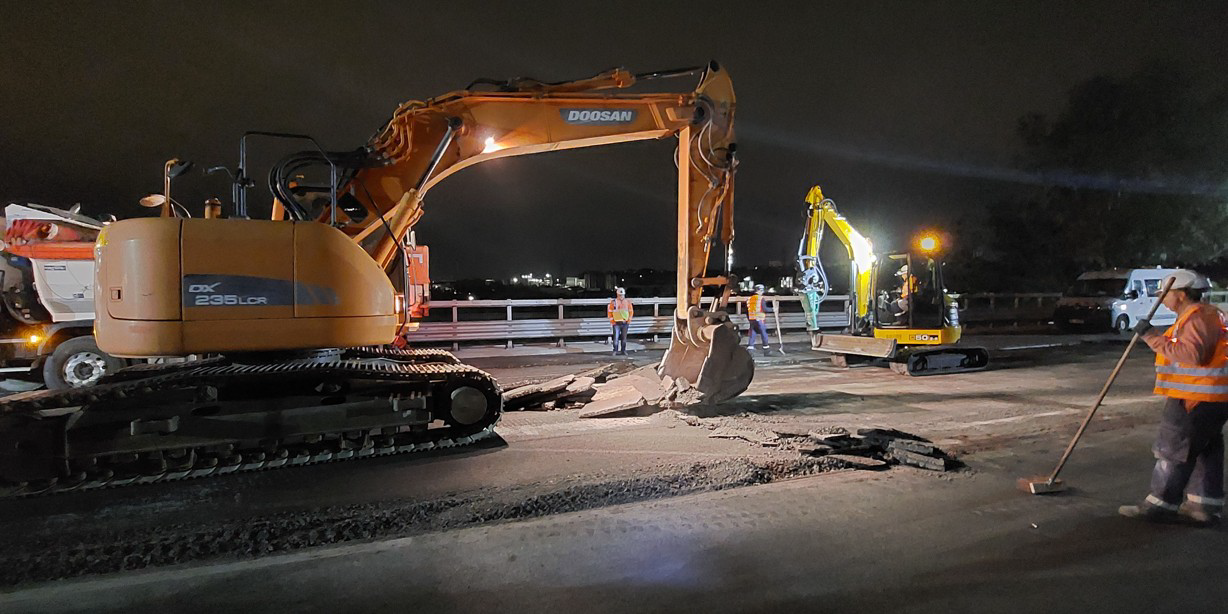

Démolition des enrobés sur les ouvrages

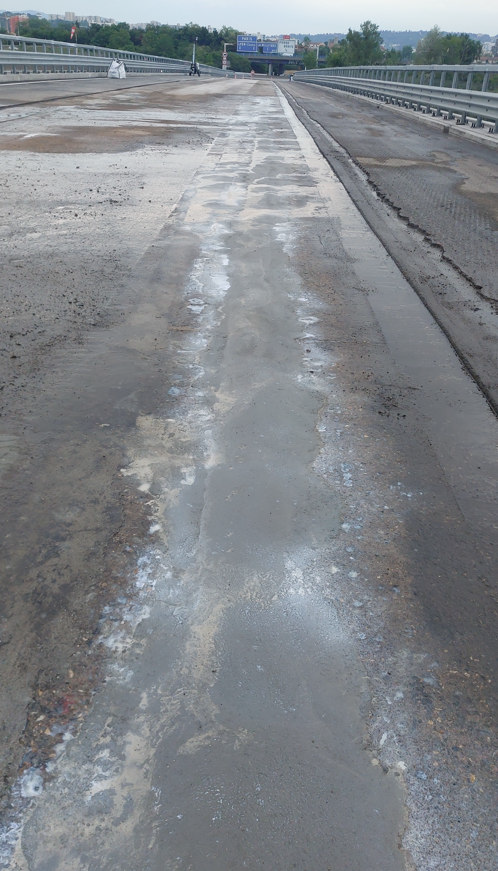

Réparation de surface des tabliers des viaducs

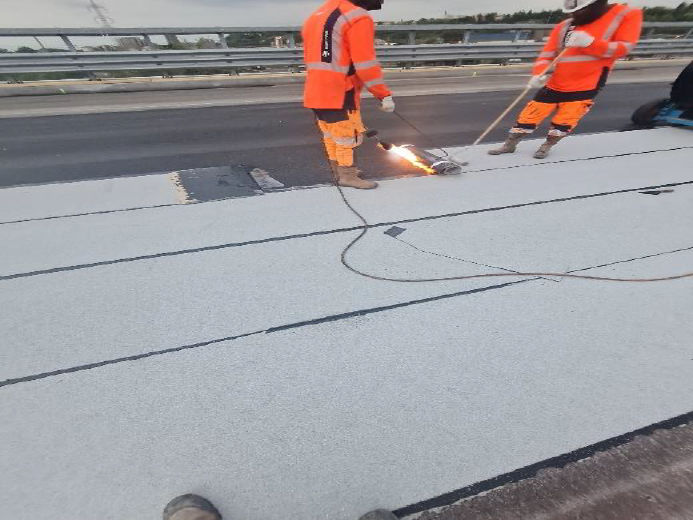

Mise en œuvre de l’étanchéité

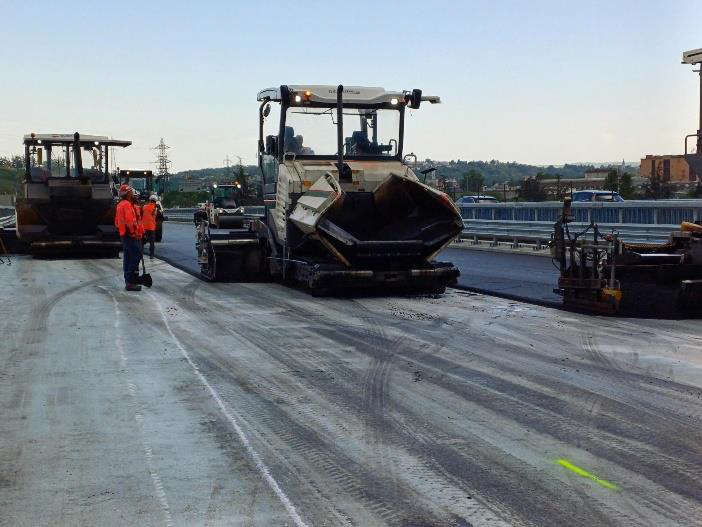

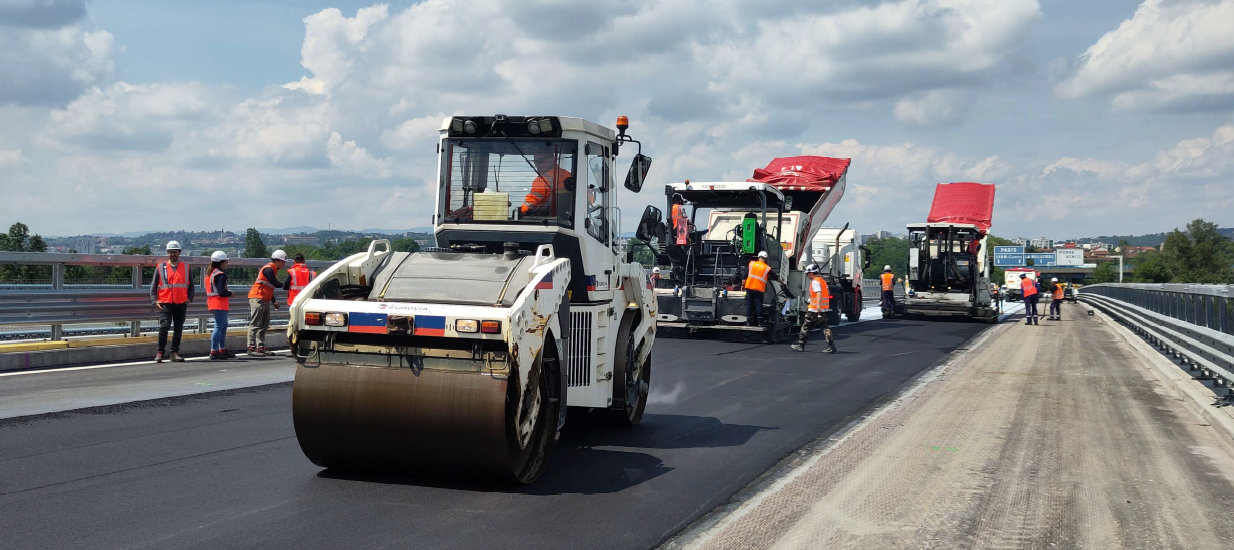

Mise en œuvre des enrobés

Opération coup de poing n°3 : du 28/05/2025 au 01/06/2025 – Travaux de remplacement des joints de chaussée, et remplacement des portiques de signalisation

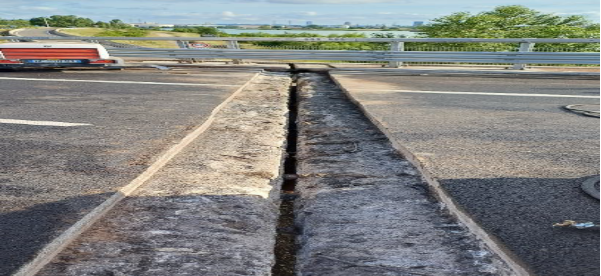

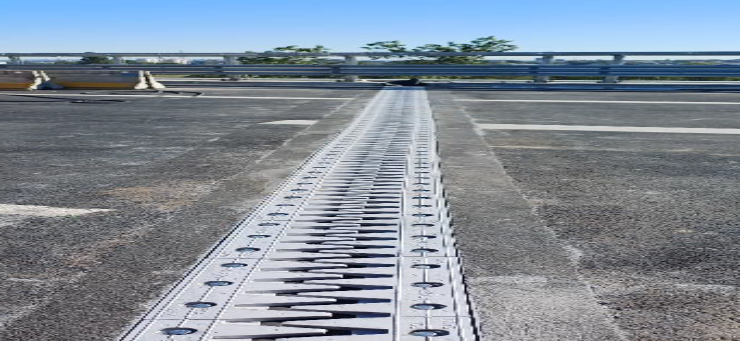

Remplacement des joints de chaussée :

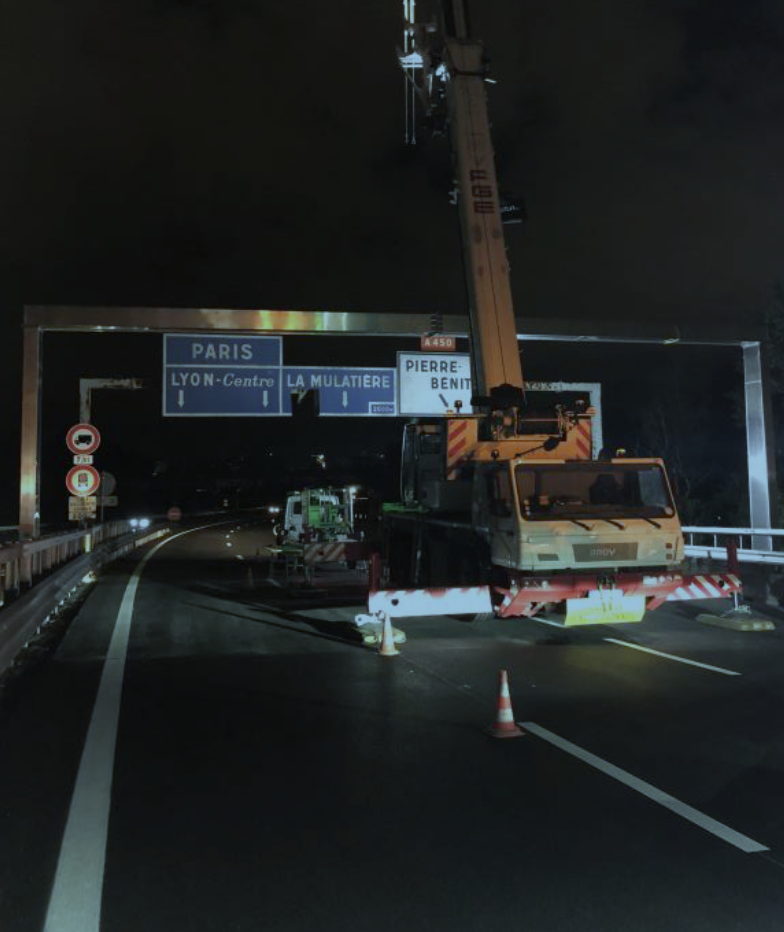

Remplacement des portiques de signalisation :

La prochaine phase de travaux va consister à réparer les culées (appuis d’extrémité) des ouvrages. Pour réparer les culées coté Saint-Fons, la neutralisation d’une des 2 voies de la bretelle de l’A7 sens Lyon Marseille en direction du périphérique sera mise en place du 8 juillet au 29 août 2025.

Partager la page
