A7 : Travaux de réparation des viaducs de Pierre-Bénite - Avancement au 11 avril 2025
Les travaux de réparation des viaducs sont en cours à un rythme soutenu avec des travaux qui se déroulent en 2 postes, du lundi au samedi.
La phase 1, qui consistait à reprendre la rive des ouvrages coté amont, ainsi que la piste cyclable, s’est déroulée en janvier et février 2025, conformément au planning initial.
Pour les ouvrages dans le sens Marseille ⇒ Lyon

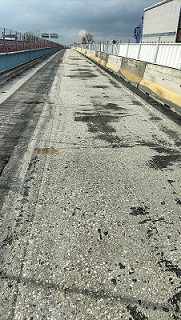

- La chaussée existante a été rabotée ;
- Les tabliers en béton ont été réparés ;
- Des dispositifs de retenue adaptés ont été mis en œuvre sur environ 800 m. Des longrines en béton armé ont préalablement été réalisées.

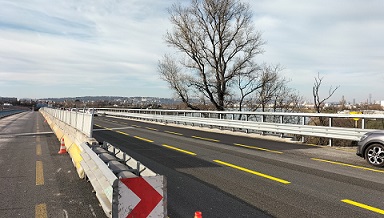

- Outre les dispositifs de retenue, des nouvelles corniches ont également été mises en œuvre. ⇒
- Enfin, au droit de la piste cyclable, l’ouvrage a été protégé par une nouvelle étanchéité, et un nouvelle enrobé.

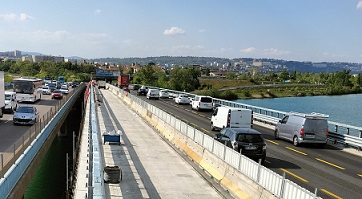

La phase 2, qui consiste à reprendre la voie rapide des ouvrages est en cours jusqu’à la fin du mois d’avril.
