Septembre - Novembre 2015 : creusement du second rameau d’évacuation

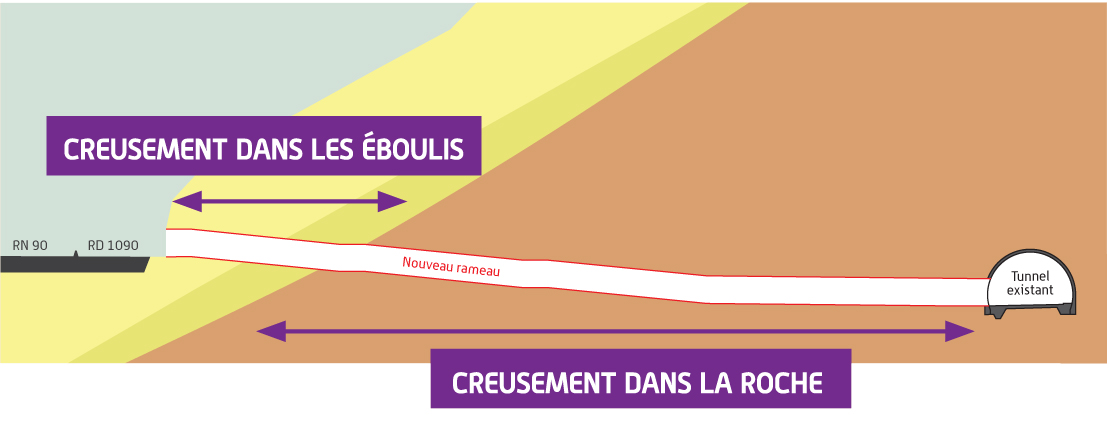

Une fois les travaux de sécurisation terminés au niveau du débouché sur la RD 1090, le creusement du rameau d’évacuation a débuté en septembre 2015. Pour s’adapter à la géologie complexe du site, deux techniques de creusement ont été utilisées.

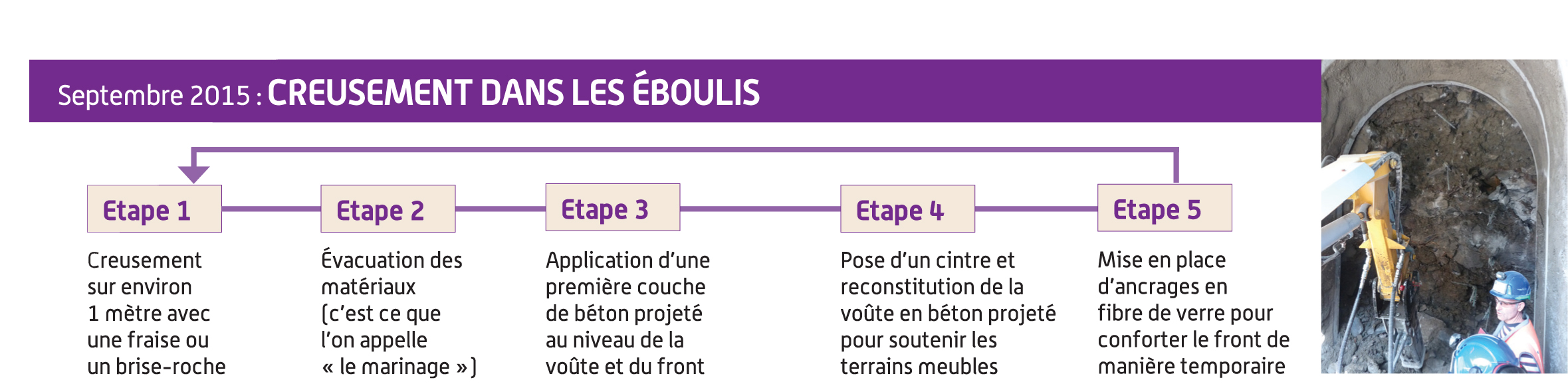

Sur les 20 premiers mètres, le creusement a été réalisé à l’aide de machines à attaque ponctuelle (fraise ou brise-roche hydraulique). Dans cette zone d’éboulis instable, le creusement s’avère très délicat et impose au personnel de chantier une progression lente et l’installation de dispositifs particuliers (cintres, ancrages…) pour soutenir ces terrains meubles.

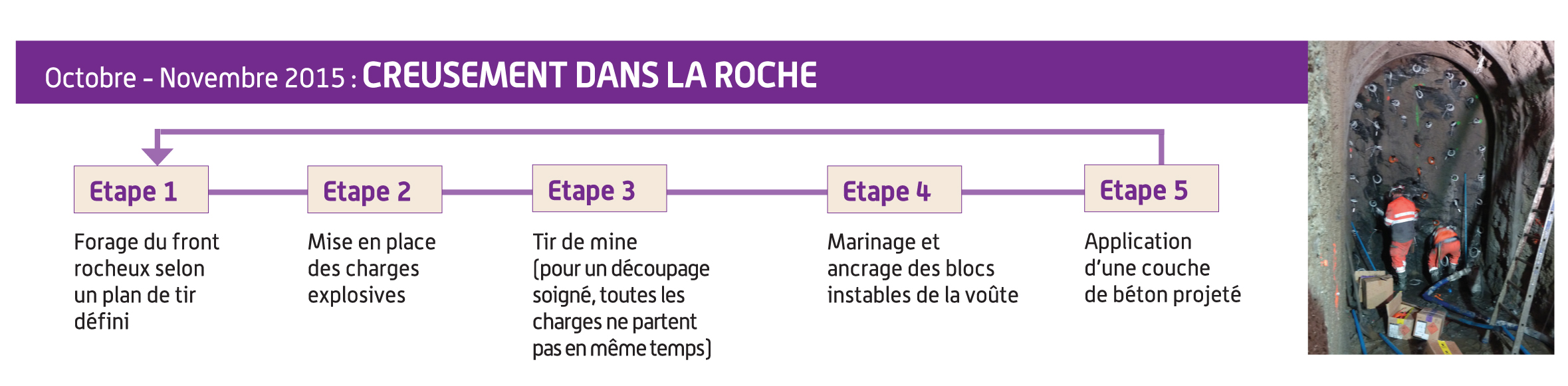

Une fois dans la zone rocheuse plus stable, le creusement est effectué à l’explosif. Les équipes progressent alors par volets de 2,50 mètres. Le premier tir de mine a été réalisé le 5 octobre. Depuis, jusqu’à 2 tirs ont été réalisés chaque jour, en dehors des heures de pointe, entrainant des coupures de circulation sur la RN90 d’une durée maximale de 30 minutes.
